Dobra modernizacja budynku zaczyna się od diagnozy, a nie od wyboru najtańszego kotła albo najładniejszych okien. W praktyce liczą się kolejność prac, formalności, źródła finansowania i to, czy po wszystkim dom albo lokal naprawdę staje się tańszy w utrzymaniu. Poniżej rozkładam temat na konkretne decyzje: co obejmuje taki proces, które elementy dają największy efekt, kiedy potrzebny jest audyt i jak nie przepalić budżetu.
Najważniejsze rzeczy do zapamiętania
- Najpierw diagnoza, potem zakupy. Bez oceny stanu budynku łatwo wydać pieniądze na prace, które nie poprawią komfortu ani rachunków.
- Kolejność ma znaczenie. Zwykle najpierw poprawia się przegrody i szczelność, a dopiero potem dobiera źródło ciepła i automatykę.
- Największy efekt dają dach, ściany, okna i wentylacja. To one najczęściej odpowiadają za największe straty energii.
- Dom, blok i zabytek rządzą się innymi zasadami. Inne są decyzje właścicieli, inne formalności i inne ograniczenia techniczne.
- W 2026 roku są realne źródła wsparcia. Warto sprawdzić dotacje, ulgę podatkową i programy dla budynków wielorodzinnych, zanim ruszą roboty.
Co naprawdę obejmuje taki proces
Gdy patrzę na unowocześnianie budynku, widzę trzy różne poziomy prac, które często wrzuca się do jednego worka. Remont przywraca sprawność i porządkuje zużyte elementy, przebudowa zmienia układ lub parametry obiektu, a termomodernizacja ma obniżyć zużycie energii. W praktyce te ścieżki często się mieszają, bo przy wymianie instalacji poprawia się układ pomieszczeń, a przy docieplaniu trzeba zadbać o wentylację.
To rozróżnienie nie jest akademickie. Jeśli chcesz tylko odświeżyć wnętrza, plan będzie prostszy i tańszy. Jeśli celem jest niższy koszt eksploatacji, stabilniejsza temperatura i wyższa wartość nieruchomości, trzeba myśleć o budynku jak o systemie: przegrody, instalacje, szczelność, sterowanie i dopiero na końcu estetyka. Dzięki temu łatwiej uniknąć sytuacji, w której piękne wykończenie przykrywa techniczne problemy, zamiast je rozwiązywać. A skoro wiadomo już, po co w ogóle wchodzić w taki proces, warto ułożyć go we właściwej kolejności.

Jak ułożyć kolejność prac, żeby nie przepalić budżetu

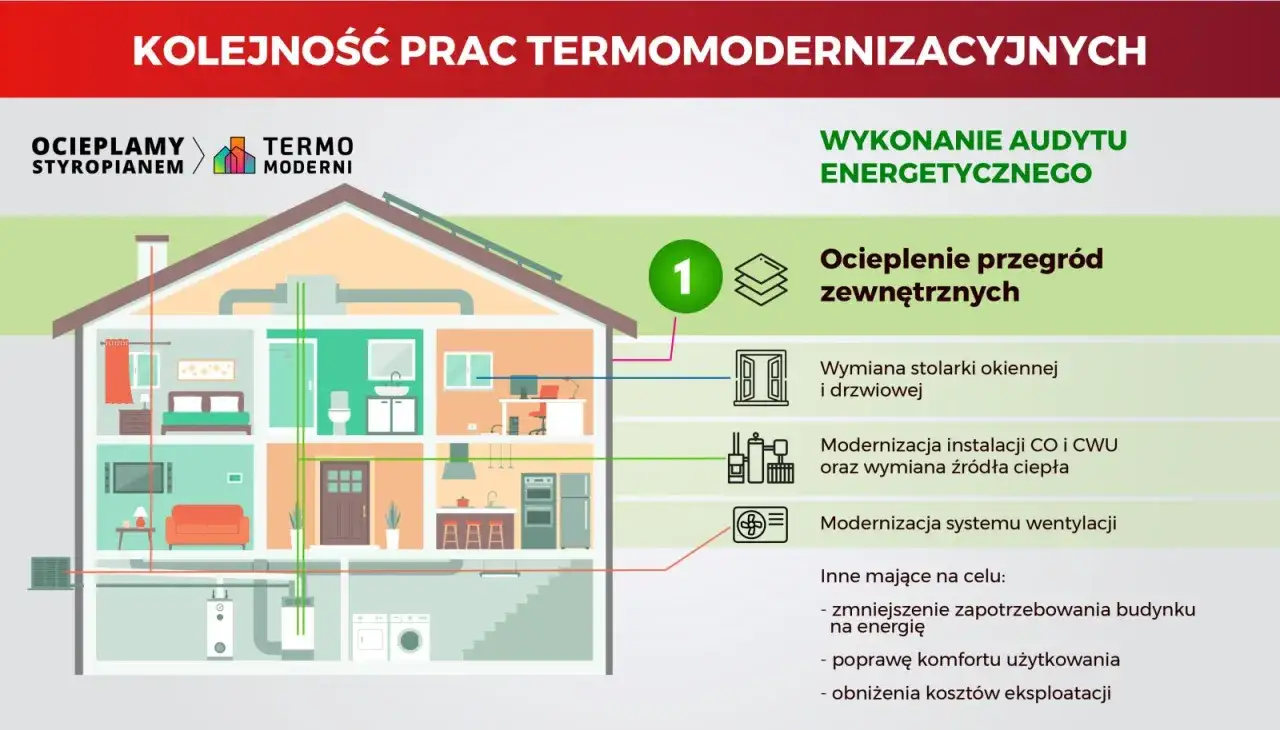

Ja zawsze zaczynam od diagnozy, bo bez niej łatwo poprawiać objawy zamiast przyczyny. W większych projektach najlepszym punktem startowym jest audyt energetyczny albo przynajmniej rzetelna inwentaryzacja techniczna. Taki dokument pokazuje, gdzie budynek traci najwięcej ciepła, co ma sens wykonać razem, a co można zostawić na później.
- Ocena stanu technicznego. Sprawdza się dach, ściany, fundamenty, instalacje, wilgoć, mostki termiczne i stan stolarki.
- Poprawa przegród zewnętrznych. Najpierw usuwa się największe straty energii, czyli dociepla dach, ściany i strop nad piwnicą, a dopiero potem myśli o wymianie urządzeń.
- Uszczelnienie i stolarka. Okna i drzwi mają sens wtedy, gdy są częścią spójnego planu, a nie pojedynczym zakupem.
- Wentylacja. Im szczelniejszy budynek, tym ważniejsze jest kontrolowane usuwanie wilgoci i doprowadzanie świeżego powietrza.
- Źródło ciepła i automatyka. Dopiero po ograniczeniu strat dobiera się moc urządzenia i sposób sterowania.
- Wykończenie i odbiory. Na końcu zamyka się prace, które mogłyby zostać zniszczone przez cięższe roboty budowlane.
Najczęstszy błąd, który widzę, to wymiana źródła ciepła przed dociepleniem. Wtedy urządzenie bywa przewymiarowane, pracuje mniej stabilnie i nie pokazuje pełnego potencjału oszczędności. Gdy kolejność jest już ustawiona, warto przejść do pytania, które elementy przynoszą największy efekt w praktyce.
Które elementy dają największy efekt
Nie każda złotówka włożona w budynek daje ten sam zwrot. Są prace, które poprawiają głównie wygląd, i są takie, które realnie zmniejszają straty energii oraz podnoszą komfort. Właśnie dlatego przy planowaniu patrzę nie tylko na koszt, ale też na wpływ na rachunki, wilgoć, akustykę i trwałość całej konstrukcji.
| Element | Co zwykle daje | Kiedy ma największy sens | Na co uważać |
|---|---|---|---|
| Dach i poddasze | Szybko ogranicza ucieczkę ciepła | Gdy strop lub połać są słabo izolowane | Trzeba pilnować wentylacji warstw i szczelności |
| Ściany zewnętrzne | Zmniejsza straty energii i poprawia komfort | W budynkach z nieocieploną elewacją | Mostki termiczne to miejsca, przez które ciepło ucieka szybciej niż przez resztę przegrody |
| Okna i drzwi | Poprawia szczelność i ogranicza przeciągi | Gdy stolarka jest zużyta lub nieszczelna | Sama wymiana okien nie naprawi złej izolacji ścian i dachu |
| Wentylacja z odzyskiem ciepła | Zmniejsza straty wynikające z wymiany powietrza | W szczelniejszych domach po ociepleniu i wymianie stolarki | Rekuperacja, czyli wentylacja mechaniczna z odzyskiem ciepła, wymaga sensownego projektu i serwisu |
| Źródło ciepła i automatyka | Obniża koszty ogrzewania i poprawia sterowanie | Po poprawie przegród i szczelności | Zbyt mocne urządzenie rzadko pracuje optymalnie |
Jeśli budynek ma duże straty przez dach albo strop nad nieogrzewaną przestrzenią, tam zwykle widzę najszybszą poprawę komfortu. W przypadku starych domów i kamienic ważne są też detale, bo pojedyncze zaniedbane połączenie potrafi zepsuć efekt całego ocieplenia. To prowadzi naturalnie do kolejnej różnicy: inne zasady obowiązują w domu jednorodzinnym, inne w bloku, a jeszcze inne przy zabytku.
Jak różni się podejście w domu, bloku i zabytku
W budynku jednorodzinnym właściciel decyduje szybciej, ale też bierze na siebie pełne ryzyko błędu. W budynku wielorodzinnym dochodzi wspólnota albo spółdzielnia, więc decyzje są wolniejsze, za to lepiej przemyślane i częściej etapowane. Z kolei przy obiektach zabytkowych technika schodzi na drugi plan, bo pierwszeństwo mają ograniczenia konserwatorskie i zgodność materiałów.
| Typ budynku | Kto podejmuje decyzje | Najczęstsza bariera | Co zwykle pomaga |
|---|---|---|---|
| Dom jednorodzinny | Właściciel lub współwłaściciele | Budżet i wybór zakresu prac | Audyt, kosztorys i logiczna kolejność robót |
| Budynek wielorodzinny | Wspólnota, spółdzielnia lub zarządca | Zgody, uchwały i podział kosztów | Etapowanie i jeden spójny projekt dla całego obiektu |
| Zabytek | Właściciel plus konserwator | Ograniczenia formalne i materiałowe | Projekt uzgodniony wcześniej, zanim ruszą roboty |
W praktyce najtrudniej bywa w budynkach wielorodzinnych, gdzie jedna zła decyzja techniczna może obciążyć wszystkich lokatorów. Dlatego przy większych obiektach cenię etapowanie: najpierw przegrody, potem instalacje, na końcu części wspólne i wykończenia. Kiedy wiadomo już, co wolno i komu, czas sprawdzić, jakie formalności naprawdę trzeba załatwić przed wejściem ekipy.
Jakie formalności i dokumenty są potrzebne
Przy prostych pracach ludzie często zakładają, że „to tylko wymiana”, więc formalności nie istnieją. To bywa prawdą, ale tylko do pewnego momentu. Zwykła wymiana stolarki okiennej lub drzwiowej, jeśli nie zmieniasz kształtu ani wielkości otworów, zazwyczaj nie wymaga ani pozwolenia, ani zgłoszenia. Jeśli jednak powiększasz otwory, zabudowujesz je albo ingerujesz w konstrukcję, wchodzisz już w obszar robót budowlanych, które mogą wymagać odpowiedniej procedury.
W praktyce dobrze jest wcześniej przygotować kilka rzeczy: opis zakresu robót, orientacyjny kosztorys, dokumentację zdjęciową stanu wyjściowego, zgody współwłaścicieli lub wspólnoty oraz listę urządzeń i materiałów. Jeśli planujesz głębsze prace energetyczne, potrzebny będzie też audyt. W programie Czyste Powietrze jest on obowiązkowy przy kompleksowej termomodernizacji, a po zakończeniu inwestycji trzeba jeszcze mieć świadectwo charakterystyki energetycznej. To nie jest biurokracja dla samej biurokracji, tylko sposób na sprawdzenie, czy budynek faktycznie zyskał na jakości. I właśnie ten efekt trzeba potem umieć sfinansować rozsądnie.
Z jakich źródeł finansowania skorzystać w 2026 roku
Najlepszy projekt nie musi opierać się wyłącznie na gotówce. W 2026 roku nadal da się sensownie połączyć kilka narzędzi, o ile nie finansuje się dwa razy tego samego wydatku. Ja patrzę na finansowanie jak na układ warstwowy: dotacja zmniejsza koszt wejścia, ulga podatkowa obniża ciężar po stronie rozliczeń, a programy dla budynków wielorodzinnych pomagają tam, gdzie decyzja dotyczy większej liczby osób.
| Źródło wsparcia | Dla kogo | Co zwykle obejmuje | Najważniejsza uwaga |
|---|---|---|---|
| Program Czyste Powietrze | Właściciele i współwłaściciele domów jednorodzinnych | Ocieplenie, wymianę okien i drzwi, modernizację instalacji grzewczej, rekuperację, ocenę stanu energetycznego | Można uzyskać nawet 100% kosztów kwalifikowanych netto, ale trzeba pilnować warunków dochodowych i formalnych |
| Ulga termomodernizacyjna | Właściciele lub współwłaściciele domów jednorodzinnych | Odliczenie wydatków na materiały, urządzenia i usługi związane z poprawą efektywności energetycznej | Na podatki.gov.pl wskazano limit do 53 tys. zł na osobę i trzyletni termin na zakończenie przedsięwzięcia |
| Program TERMO | Wspólnoty, spółdzielnie, gminy i zarządcy budynków wielorodzinnych | Premie na termomodernizację, remonty i instalacje OZE | W 2026 roku pula wynosi 331 mln zł, więc liczy się termin złożenia wniosku |
| Ciepłe Mieszkanie | Właściciele lokali w budynkach wielorodzinnych | Poprawę efektywności energetycznej mieszkań | Program zależy od naborów prowadzonych lokalnie, więc trzeba sprawdzać zasady w swojej gminie |
Najważniejsza zasada brzmi prosto: dotacja i ulga mają sens tylko wtedy, gdy zakres prac jest dobrze opisany i spójny z dokumentami. Lepiej zawczasu sprawdzić, co wchodzi do kosztów kwalifikowanych, niż potem odzyskiwać pieniądze z czegoś, czego program nie uznaje. Po stronie finansowania wszystko wygląda już sensownie, ale nadal zostaje obszar, na którym najłatwiej się potknąć.
Jakie błędy najczęściej psują efekt
W takich inwestycjach najdroższy nie jest sam materiał, tylko zły pomysł na kolejność i zakres. Najczęściej widzę pięć powtarzalnych błędów. Pierwszy to wymiana źródła ciepła przed dociepleniem. Drugi to brak wentylacji po uszczelnieniu budynku. Trzeci to oszczędzanie na projekcie albo audycie. Czwarty to kupowanie technologii pod modę, a nie pod potrzeby obiektu. Piąty to pomijanie mostków termicznych, szczególnie przy balkonach, wieńcach i połączeniach ścian z dachem.
- Za szybkie decyzje zakupowe. Sprzęt kupiony przed analizą parametrów budynku często pracuje poniżej możliwości.
- Brak spójnego projektu. Każda ekipa robi wtedy „swój kawałek”, a później elementy nie pasują do siebie technicznie.
- Ignorowanie wilgoci. Po ociepleniu może ujawnić się stary problem, jeśli wcześniej budynek był niedostatecznie wentylowany.
- Najtańszy wykonawca bez referencji. Oszczędność na starcie bywa pozorna, gdy po roku trzeba poprawiać błędy.
- Brak odbiorów i dokumentacji. Bez nich trudniej dochodzić reklamacji i później sprzedać nieruchomość z pełną historią prac.
Gdy te pułapki są znane z góry, inwestycja staje się dużo bardziej przewidywalna. Zostaje jeszcze pytanie praktyczne: po czym naprawdę poznać, że budynek po zakończeniu prac zyskał, a nie tylko został odświeżony.
Po czym poznaję dobrze przeprowadzoną inwestycję
Najlepiej zrobiony projekt nie krzyczy wyglądem, tylko działa w tle. Rachunki spadają po pierwszym sezonie grzewczym, temperatura w pomieszczeniach jest bardziej równa, a na ścianach nie pojawia się już skraplanie pary ani wilgoć w narożnikach. Do tego dochodzi cisza pracy instalacji, mniejsza zależność od pogody i łatwiejsze utrzymanie budynku w kolejnych latach.
- Niższe koszty eksploatacji. To najprostszy test, czy zmiana miała sens.
- Większy komfort termiczny. Znika efekt zimnych ścian i przeciągów.
- Lepsza kontrola wilgoci. Mniej pleśni i mniej problemów z kondensacją.
- Pełna dokumentacja. Warto zachować audyt, świadectwo energetyczne, instrukcje urządzeń i protokoły odbioru.
- Wyższa atrakcyjność nieruchomości. To szczególnie ważne, jeśli myślisz o sprzedaży albo wynajmie.
Ja patrzę na taki projekt przez trzy filtry: komfort, rachunki i trwałość. Jeśli wszystkie trzy poprawiają się jednocześnie, inwestycja była dobrze zaplanowana. Jeśli poprawił się tylko wygląd, a koszty i problemy techniczne zostały, to znaczy, że prace wykonano zbyt płytko albo w złej kolejności.
