Budżet na własny dom rozjeżdża się najczęściej nie na samych ścianach, tylko na etapie projektu, instalacji i wykończenia. Poniżej pokazuję, ile kosztuje budowa domu w Polsce w 2026 roku, co wchodzi do wyceny, jak czytać etapy realizacji i gdzie najłatwiej przepalić pieniądze na niedokładnym kosztorysie.
Najkrótszy obraz kosztów budowy domu w 2026 roku
- Stan surowy otwarty to zwykle ok. 2,8–3,5 tys. zł/m² w standardowej technologii murowanej.
- Stan surowy zamknięty najczęściej zamyka się w przedziale 3,7–4,5 tys. zł/m².
- Stan deweloperski to najczęściej 5–6,5 tys. zł/m², a pod klucz 6–9 tys. zł/m².
- Projekt, formalności i badania gruntu to osobny budżet liczony zwykle w kilku tysiącach złotych, a przy projekcie indywidualnym znacznie więcej.
- Najmocniej cenę podbijają skomplikowana bryła, dach, standard wykończenia, region i instalacje.
- Bezpieczna rezerwa to minimum 10–15% całego budżetu, a przy trudniejszej działce jeszcze więcej.
Jakich kwot realnie trzeba się spodziewać na start
Jeśli patrzę na rynek bez upiększania, to w 2026 roku sensowny punkt wyjścia dla domu jednorodzinnego w Polsce wygląda tak: około 2,8–3,5 tys. zł/m² za stan surowy otwarty, 3,7–4,5 tys. zł/m² za stan surowy zamknięty, 5–6,5 tys. zł/m² za stan deweloperski i 6–9 tys. zł/m² za dom pod klucz. To są widełki dla typowej technologii murowanej i standardowego zakresu prac, a nie cena dla każdego projektu z góry.
W oficjalnym wskaźniku GUS cena 1 m² powierzchni użytkowej budynku mieszkalnego oddanego do użytkowania w I kwartale 2026 r. wyniosła 8 155 zł. Nie traktuję tego jako prostego przelicznika kosztu budowy domu jednorodzinnego, bo to inna baza statystyczna, ale pokazuje skalę rynku i to, jak łatwo pomylić statystykę z realnym budżetem inwestora.

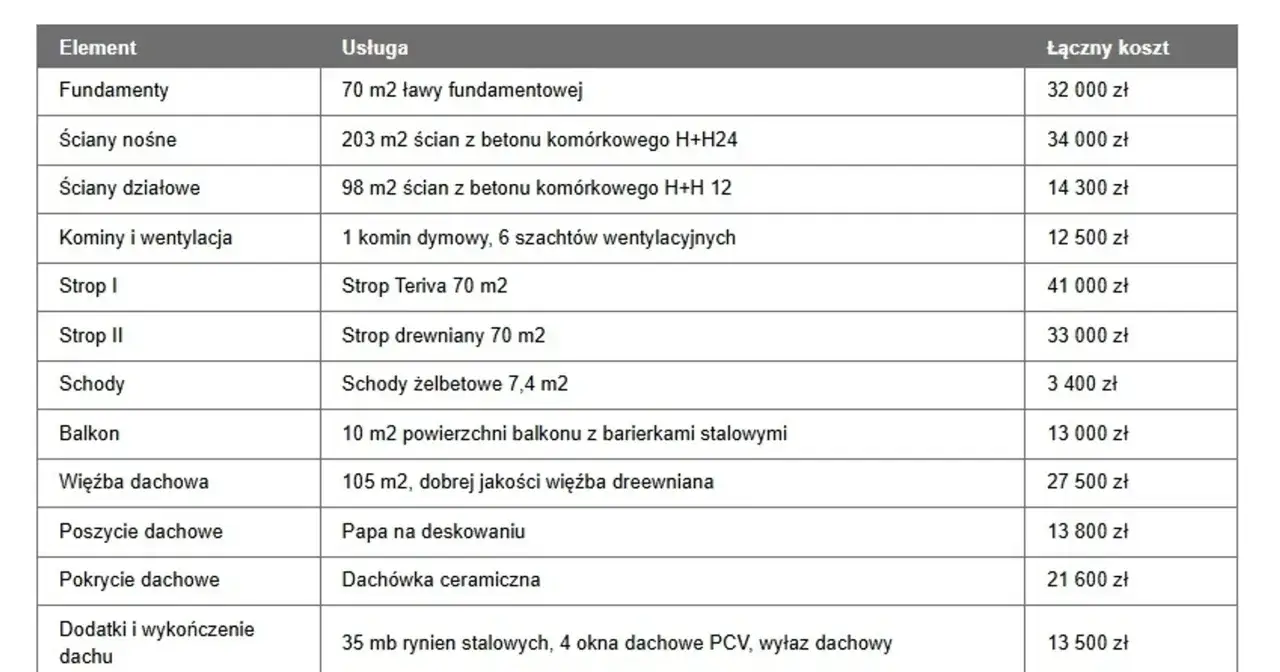

| Etap | Orientacyjny koszt 1 m² | Co zwykle obejmuje | Na co uważać |
|---|---|---|---|
| Stan surowy otwarty | 2,8–3,5 tys. zł | Fundamenty, ściany nośne, strop, konstrukcja dachu | Brak stolarki, pokrycia dachu i wykończenia |
| Stan surowy zamknięty | 3,7–4,5 tys. zł | Dach, okna, drzwi zewnętrzne | Wciąż bez instalacji i bez robót wykończeniowych |
| Stan deweloperski | 5–6,5 tys. zł | Instalacje, tynki, wylewki, elewacja, stolarka zewnętrzna | Najczęściej bez podłóg, drzwi wewnętrznych, płytek i białego montażu |
| Pod klucz | 6–9 tys. zł | Dom gotowy do zamieszkania | Zakres trzeba sprawdzać w umowie, bo „pod klucz” bywa różnie rozumiane |
Jeśli ktoś podaje jedną cenę bez wskazania etapu, standardu i zakresu, to dla mnie nie jest jeszcze wycena, tylko hasło. Właśnie na tym poziomie najłatwiej przeoczyć koszty, które później i tak trzeba będzie dopisać do rachunku. Żeby zrozumieć cały budżet, trzeba zejść krok niżej i policzyć także formalności.
Budżet zaczyna się przed wejściem na plac budowy
W praktyce dom nie zaczyna kosztować dopiero wtedy, gdy wchodzi ekipa. Z mojego doświadczenia to właśnie etap papierów, projektu i badań terenu najczęściej jest niedoszacowany, bo inwestor patrzy wyłącznie na fundamenty i ściany, a nie na wszystko, co musi się wydarzyć wcześniej.
| Element | Typowy koszt w 2026 roku | Po co to jest |
|---|---|---|
| Projekt gotowy z adaptacją | 3 000–6 000 zł | Najpopularniejsza droga do rozpoczęcia inwestycji |
| Projekt indywidualny | 15 000–30 000 zł, przy trudniejszych domach nawet więcej | Dopasowanie domu do działki, potrzeb i nietypowych założeń |
| Mapa do celów projektowych | 800–2 000 zł | Podstawa do przygotowania dokumentacji projektowej |
| Badanie gruntu i opinia geotechniczna | 800–1 500 zł | Pomaga uniknąć kosztownych niespodzianek przy fundamentach |
| Formalności, uzgodnienia i drobne opłaty | 3 000–15 000 zł | Komplet dokumentów i obsługa procesu administracyjnego |
Właśnie te pozycje sprawiają, że budżet „na budowę” rośnie jeszcze zanim pojawi się pierwszy beton. Przy zwykłym domu to zwykle kilka tysięcy złotych, ale przy nietypowej działce, większej liczbie uzgodnień albo projekcie indywidualnym kwota potrafi szybko wejść w poziom, który realnie boli. Kiedy papiery są już dopięte, dopiero wtedy ma sens rozbieranie budowy na etapy.

Jak czytać etapy budowy, żeby nie porównać dwóch różnych ofert
Największy problem polega na tym, że nazwy etapów nie są identycznie rozumiane przez wszystkich wykonawców. „Stan deweloperski” bywa pojęciem handlowym, a nie urzędowym, więc dwie oferty o tej samej nazwie mogą różnić się o dziesiątki tysięcy złotych.
| Etap | Co zwykle obejmuje | Najczęstsza pułapka |
|---|---|---|
| Stan surowy otwarty | Fundamenty, ściany nośne, strop, konstrukcja dachu | Mylenie go z domem „prawie gotowym” |
| Stan surowy zamknięty | Dach z pokryciem, okna, drzwi zewnętrzne | Brak instalacji i brak wykończenia wnętrz |
| Stan deweloperski | Instalacje, tynki, wylewki, elewacja, stolarka zewnętrzna | Brak podłóg, drzwi wewnętrznych, płytek i białego montażu |
| Pod klucz | Dom gotowy do zamieszkania | Kuchnia, zabudowy i meble często nie są wliczone |
Ja zawsze sprawdzam zakres, a nie tylko nazwę etapu. Jeśli oferta nie mówi wprost, czy w cenie są tynki, wylewki, ocieplenie, elewacja, instalacje i biały montaż, to nie porównuję jej z inną ofertą „na oko”. W budowie domu właśnie na niedopowiedzeniach przepala się najwięcej pieniędzy. Kiedy zakres jest już jasny, można sprawdzić, co tak naprawdę podnosi cenę.
Co najmocniej podnosi cenę domu
Jeśli mam wskazać miejsca, gdzie budżet rośnie najszybciej, patrzę w pierwszej kolejności na bryłę, dach, instalacje i standard wykończenia. Prosta konstrukcja zwykle wygrywa z efektowną, a drogie dodatki potrafią dołożyć do kosztorysu znacznie więcej niż wynikałoby z samego metrażu.
- Bryła i dach - prosty rzut i dach dwuspadowy są zwykle tańsze niż rozczłonkowany dom z lukarnami, wykuszami i skomplikowaną więźbą. To jeden z najpewniejszych sposobów na utrzymanie budżetu.
- Technologia budowy - murowany dom z klasycznych materiałów jest najłatwiejszy do porównania kosztowo, ale prefabrykacja albo szkielet mogą dać inne tempo prac i inną strukturę wydatków.
- Instalacje - ogrzewanie, wentylacja mechaniczna, pompa ciepła, rekuperacja i fotowoltaika potrafią mocno zmienić końcowy rachunek. To już nie są drobiazgi, tylko elementy, które wchodzą w realny procent całej inwestycji.
- Standard wykończenia - wysoki standard pod klucz potrafi zwiększyć budżet nawet o 30–40% względem wersji podstawowej. To nie jest kosmetyka, tylko skok kosztowy.
- Region i dostępność ekip - w praktyce ceny robocizny i materiałów potrafią się różnić regionalnie nawet o 20–30%. Tę różnicę widać szczególnie tam, gdzie ekipy są mniej dostępne albo sezon budowlany jest napięty.
- Warunki działki - słaby grunt, spadek terenu, dalekie przyłącza i trudny dojazd zwykle oznaczają dodatkowe wydatki jeszcze przed wykończeniem.
Najbardziej zdradliwy jest standard „pod klucz”, bo brzmi jak jedna cena, a w praktyce często obejmuje tylko część tego, co inwestor uznaje za „gotowy dom”. Jeśli chcesz szybko oszacować własną inwestycję, najlepiej przełożyć te zasady na konkretne metraże.
Co oznaczają liczby dla domu 100, 120 i 150 m²
To właśnie na tym etapie inwestor zwykle pyta mnie o konkret, bo same stawki za metr niewiele pomagają w decyzji. Poniższe widełki traktuję jako realistyczny punkt startu dla prostego domu jednorodzinnego bez działki i bez luksusowych dodatków.
| Powierzchnia | Stan deweloperski | Pod klucz | Jak to czytać |
|---|---|---|---|
| 70 m² | ok. 350 000–455 000 zł | ok. 420 000–630 000 zł | Dobry wariant dla małej, prostej bryły i ograniczonego programu funkcjonalnego |
| 100 m² | ok. 500 000–650 000 zł | ok. 600 000–900 000 zł | Najczęściej wybierany metraż, ale ostateczna kwota zależy od dachu, instalacji i standardu |
| 120 m² | ok. 600 000–780 000 zł | ok. 720 000–1 080 000 zł | To poziom, przy którym wykończenie zaczyna ważyć równie mocno jak sam stan surowy |
| 150 m² | ok. 750 000–975 000 zł | ok. 900 000–1 350 000 zł | Przy większym domu bardzo szybko rosną instalacje, robocizna i koszt wykończenia |
To są koszty samego domu, bez działki, ogrodzenia, podjazdu, tarasu i wyposażenia ruchomego. Jeśli projekt ma piwnicę, dużo przeszkleń, bardziej rozbudowane ogrzewanie albo niestandardowy dach, budżet rośnie szybciej niż sama powierzchnia użytkowa. W praktyce właśnie dlatego dwa domy po 120 m² mogą kosztować zupełnie inaczej.
Gdzie można oszczędzić, a gdzie oszczędność zwykle kończy się dopłatą
Najbardziej lubię oszczędności, które nie psują projektu. System gospodarczy bywa tańszy nawet o 10–20%, ale tylko wtedy, gdy inwestor naprawdę ogarnia logistykę, zakupy, kolejność prac i kontrolę ekip. Gdy tego brakuje, pozorna oszczędność znika w poprawkach, opóźnieniach i nerwach.
- Upraszczaj bryłę - mniej załamań, mniej lukarn, mniej skomplikowany dach. To zwykle daje największy efekt kosztowy przy najmniejszej liczbie kompromisów.
- Porównuj oferty tylko przy tym samym zakresie - cena bez dokładnego opisu stanu technicznego nie mówi prawie nic.
- Nie zamykaj budżetu na styk - rezerwa 10–15% jest rozsądna, a przy trudniejszej działce nawet wyższa.
- Nie tnij kosztów na geotechnice i instalacjach - to elementy, których nie poprawia się łatwo po fakcie.
- Nie dopracowuj wszystkiego w trakcie budowy - każda zmiana „na miejscu” kosztuje więcej niż decyzja podjęta przed startem.
- Rozważ system gospodarczy tylko wtedy, gdy masz czas - jeśli budowę prowadzi ktoś, kto nie ma doświadczenia ani nadzoru, oszczędność potrafi być pozorna.
Najmocniej opłaca się oszczędzać na skomplikowaniu projektu, a nie na jakości rzeczy, których później nie da się łatwo wymienić. Jeśli budżet jest napięty, lepiej wybrać prostszy dom i dobrze go dokończyć niż zacząć efektowną inwestycję, której nie da się zamknąć finansowo. Właśnie dlatego na końcu liczę nie tylko samą budowę, ale cały koszt wejścia w dom.
Najrozsądniej liczyć pełny koszt, a nie samą cenę m²
Jeśli mam wskazać jedną rzecz, którą najczęściej pomija inwestor, to jest nią wszystko poza samą bryłą. Działka, przyłącza, ogrodzenie, podjazd, taras, kuchnia i ruchome wyposażenie potrafią zamienić „prawie gotowy dom” w projekt, który nadal wymaga kilku poważnych wydatków.
Dlatego przy planowaniu trzymam się prostej zasady: liczę koszt projektu i formalności, koszt budowy w wybranym standardzie oraz rezerwę 10–15%. Taki model nie daje złudzeń, ale właśnie on najlepiej pokazuje, ile naprawdę trzeba mieć, żeby wejść w inwestycję bez nerwowego cięcia kolejnych elementów w połowie drogi.
